裝修新人們一定還在為“什么時候買什么樣的裝修材料”的問題而煩惱,之前龍龍說要出一篇裝修材料的購買順序,今天它來了,內容很干,但非常實用。
有些人想一次性把所有材料都購置齊全,其實這樣也是不科學的,一般情況下購買主材是根據裝修的進度(設計、拆改、水電、木工、瓦工、安裝...)而定,合理的購買裝修材料也能縮短裝修工期。
Chapter 01
1.設計階段,從開始的找裝修公司招設計師,定全屋設計方案,到最后拿著圖紙跟裝修公司定預算。
2.硬裝的工序一般是水電、泥、木、油漆。所以任何跟水電有關的都應該在裝修之前確認好,包括設計師圖紙上的所有插座、開關、燈、水龍頭、地漏的位置。
3.水電主要任務是開槽+水電布管,裝修公司的水電工程大都是按照面積算錢的,這個時候大家千萬別客氣,水電階段多提要求,買到就是賺到。
4.泥工階段最容易耽誤工期的是門檻石和擋水條,一定要讓泥工在進場時,就開好單子,或者安排石材商家來測量。

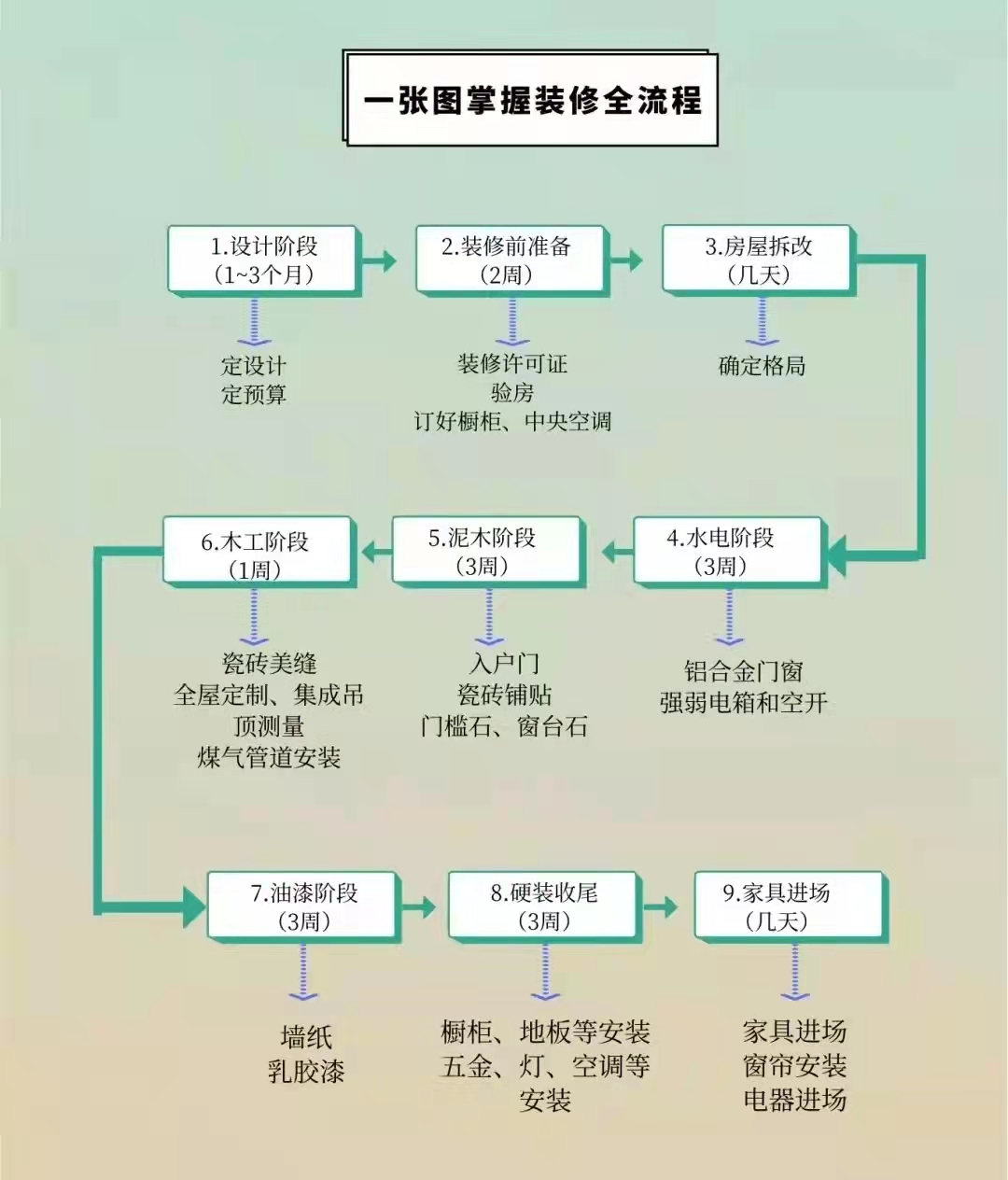

這張圖我們可以最簡單明了的了解裝修都有哪些關鍵步驟及周期,實際施工因為每個工種的切換間隔所以施工一般三個月,看了這個圖下面再看購買順序清單就方便很多。
除了裝修順序外,頭痛的還有各種主材、輔材、家具等購買順序,買早了沒地方放,買晚了耽誤工期。
在確定好設計方案后,比如風格、色彩、軟裝等就可以去建材市場逛一圈了解一下所需要的主材款式了。就可以預定:
①電線電纜:關于電的材料一定要用優質的,電線的主要質量是看里面的導體,國標塑銅線是用紫色的無氧銅做導體,可以用鉗子剪斷看一下截面的色澤是否一致。
紫銅的顏色有點泛紅,如果是黃色就說明含紫銅量比較低是劣質的,或者截面色澤不一,說明只是表面包了一層紫銅,也不能用。
②中央空調:開工之前先定好,隨時能用。
①水電工進場前(約3~5天前),這個時候可以考慮訂購廚房櫥柜,煤氣灶、油煙機等爐具。這里要強調一下,櫥柜要提前跟廠家溝通根據自家人的身高比例按照人工體學的原理去訂制,有些廠家你不問,他們就會按照國標給你訂制,到時候不好用你也沒話說。
如果要安裝集成灶,就要在水電改造時規劃好集成灶的插座。
②衛生間這個時候可以去訂購馬桶、熱水器、洗漱盆、浴室柜等衛浴潔具。
③水電工開線槽結束后,可以開始訂購墻磚和地磚,瓷磚在家里的鋪設面積可以說是相當大的,鼓鼓這里提醒大家挑一款好瓷磚很重要。
④水電安裝結束后,可以著手預定套裝門了。門的訂做周期大概在50天左右,心里要有數。
①水泥進場后,就要安排吊頂?shù)挠嘘P(guān)工程了,主要是開空調洞和熱水器排氣孔。
①水泥工進場前(約3~5天前),需要準備好石材材料。
①油漆工進場前(約3~5天前),可以開始訂購墻紙和如果你要裝淋浴房可以考慮訂購淋浴隔斷。
②刮完墻面膩子后,要購買吊頂材料、浴霸、廚房的燈具、排氣扇。這時之前買的廚房用具都可以進場安裝了。
③在乳膠漆上漆期間,可以開始預定木地板,燈具、窗簾、掛件,潔具,開關面板。
④ 油漆工完工后,這個時候裝修的業主可以考慮把燈具,開關面板,裝飾掛件拉到工地安裝了,等硬裝完成后,開荒大保潔,最后,可以開始考慮家具的購買擺放和窗簾的安裝問題咯。
補漆前除了后期的家具外所有的東西都要安裝好了,比如潔具、門、開關插座、燈具等。建議是最好集中一起安裝,節約時間。
最后就是家具購買和軟裝布置,因為這些可以根據你自己的需要慢慢添置,不一定需要一次性全買了,也不好放置,安裝。
龍發設計團隊
Longfa Design Team
節能環保材料
Energy saving materials
六大巡檢機制
Inspection mechanism
龍發終身維護
Longfa Lifelong Maintenance
在線咨詢
預約設計師
預約看工地
咨詢熱線
15288459946
返回頂部
